克日,云顶国际情形集团所属三峰情形集团绥中垃圾燃烧发电项目第一榀钢架吊装乐成,标记着项目建设进入重大装备装置阶段,为来年并网发电打下了坚实基础。

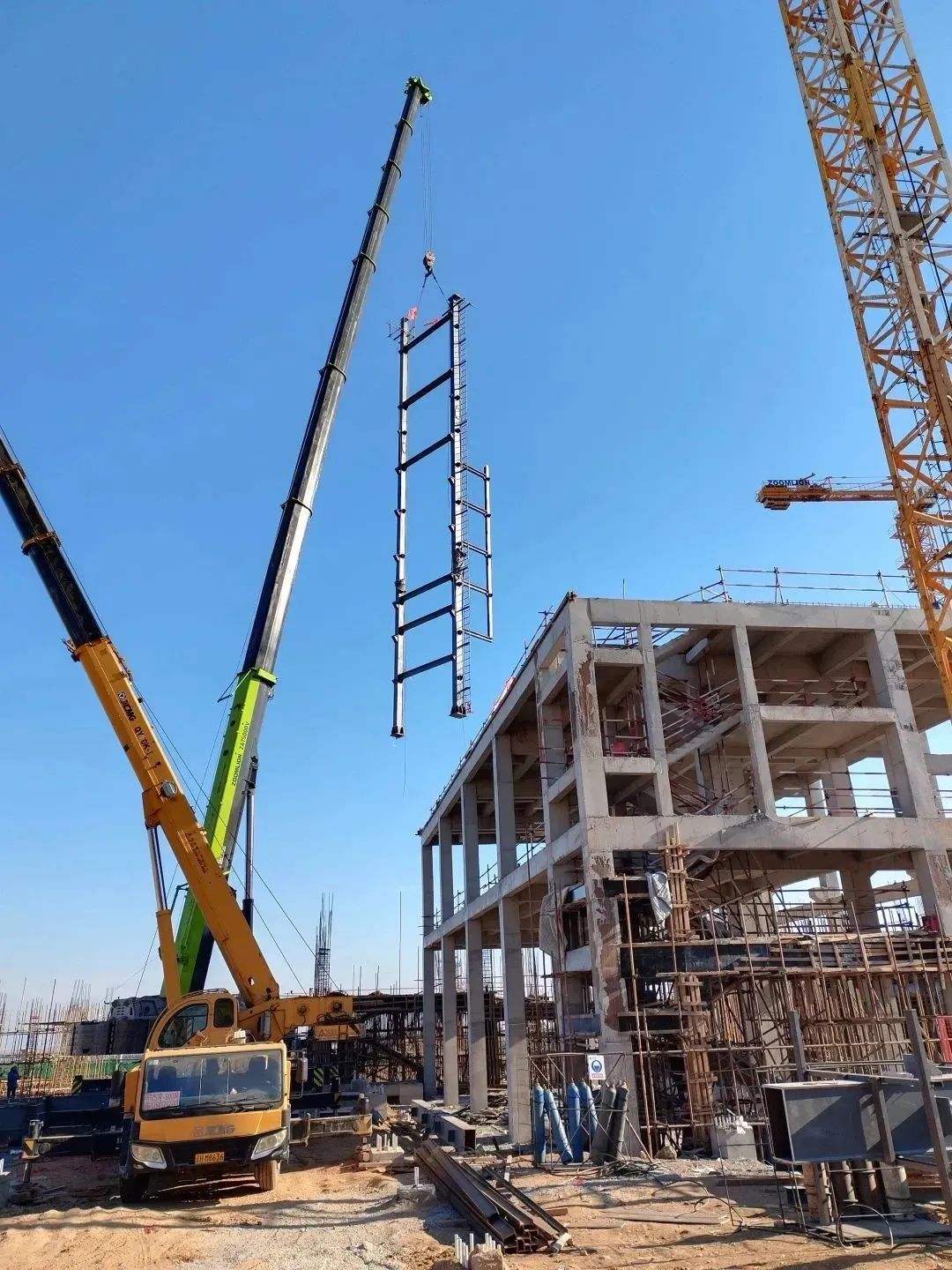

项目第一榀钢架完成吊装。
该项目建设时代,曾多次受新冠肺炎疫情影响,项目建设进度严重受阻。今年12月以来,天下气温骤降,为抢进度、赶工期,项目参建职员冒着严寒,铆足劲头推进项目建设,顺遂完成第一榀钢架的吊装,比妄想时间提前了一周。

室外举行锅炉钢架拼装。
与此同时,为了有用使用冬季枯水期的有利施工条件,施工步队在严寒的天气里破开河面厚达20厘米的坚冰,挖冻土、垒围堰,在河流内埋设400米长的渗渠以及350米长的引水管道,抓紧时间实验厂外取水工程。

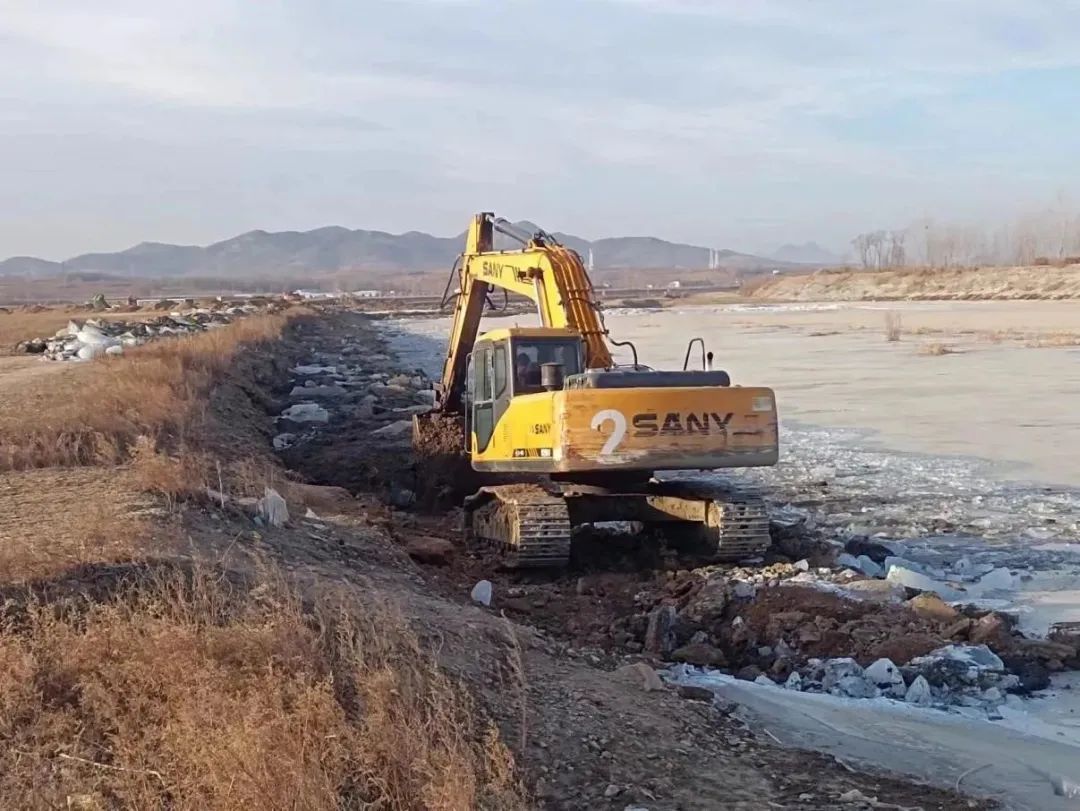

挖掘机破冰施工。
据悉,该项目是国家生长刷新委垃圾燃烧发电项目妄想中辽宁省葫芦岛市两个重点项目之一,位于葫芦岛市绥中县大台山农场,占地面积近100亩。项目总生涯垃圾处置惩罚规模为900吨/天,分两期建设,其中一期设计规模600吨/天,建成后每年可处置惩罚生涯垃圾近22万吨。
绥中垃圾燃烧发电项目效果图。
